井點降水方案施工基坑降水設計宏峰偉業井點降水公司承包
一、基坑降水設計方案
1、設計原則
1.1、快速有效的使地下水降至設計標高;
1.2、有效的控制降水,在滿足水量和基坑降水要求的前提下,布設合理的降水井點,盡量的減少由于降水而引起的地面沉陷,從而對周邊建筑群、道路、管線等減少影響。
1.3、充分考慮該地段水文地質條件計算
基坑降水量,必須考慮基坑開挖和地下施工不受影響。
2、降水方案的選擇
2.1、根據勘察資料顯示,本場地在勘察期間地下水位埋深為2.0m,下部微承壓水位埋深7.0m,予估最高水位埋深1.0 m,承壓水位埋深按5.0 m計,基坑最大開挖深度為4.5 m,因此基坑開挖和基礎施工時必須進行人工降低地下水位。
2.2、根據現場各層土室內滲透試驗并結合鄰近場地資料,給出各層土的滲透系數建議值,見博瑞花苑巖土工程勘查報告第20頁表2.3.8
2.3、基坑范圍內的地下水補給來源主要是周圍土層的徑流補給。因基坑范圍較大,而上部土層的滲透較小,要達到目的,必須使下部地層的水頭高度降低,同時對上部土層進行疏干。
本場地最大基坑開挖深度為4.5米,基坑降水需降水至基底下1.0米處,即降水深度為5.5米,根據鄭州市區施工經驗,考慮到場地環境條件工程水文地質條件、降水要求和技術經濟方面綜合比較,選擇采用輕型井點降水與管井相結合的降水方案,即輕型井點沿周邊環形布置,場地中間布置管井對下部微承壓水進行降水減壓。
3、降水的方案設計 3.1、降水參數計算 3.1.1、輕型井點降水計算
沿基坑四周邊線安裝一級輕型井點設備,井點管長度選用6.00 m,濾水管長度為1.0 m,井點管間距D=1.5 m。
根據基坑實際情況和以往降水經驗,一級輕型井點單根井點管出水量
q=65πdlk=65X3.14X0.038X1.0X0.5=6.15m3/d
式中 q—單根井點管出水量(m3/d) l—濾管長度(1.0m) k—滲透系數(0.5m/d) d—濾管直徑(0.038m) 3.1.2、輕型井點施工設計
在基坑開挖井點溝,溝深0.8 m,寬0.5 m,井點管間距1.5 m,然后安裝井點;根據基坑涌水量和單根井點的出水量計算,8#樓基坑安裝3組9#樓基坑安裝3組,即可滿足
降水要求;安裝完畢,基坑開挖前7-10天開始抽水。
3.1.3、施工工藝及程序
○
1施工工藝 準備工作
作好輕型井點施工前的一切準備工作,包括井點設備、動力、水源及必要的材料準備,排水溝的開挖、砌筑。
○
2井點系統的埋設 埋設井點管的程序是先排放總管,在埋設井點管,用彎連管將井點管與總管接通,然后安排抽水設備。
井點管的埋設采用水沖法進行,并分為沖孔與埋管兩個過程。沖孔直徑一般為200mm,以保證井管四周有一定厚度的石英砂濾層。沖孔深度宜比濾管底深0.5 m左右,以防沖管拔出時部分土顆粒沉于孔底而觸及濾管底部。井孔沖成后立即拔出沖管插入井點管,并在井點管于孔壁之間迅速填米石濾層,以防孔壁塌土。
○

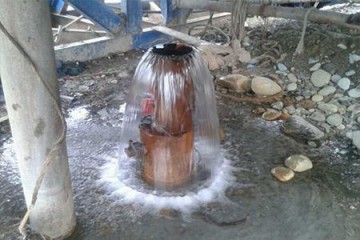

3輕型井點的使用 井點系統全部安裝完畢后,需進行洗井試抽(洗井方法:注入清水→抽水→再注入清水→再抽水→直到水清砂靜為止),檢查有無漏氣現象。開始抽水后正常的排水是
細水長流,出水澄清。時抽時止,濾網易堵塞,也易抽出土顆粒,使水混濁。
井點運行后要求連續工作,應準備雙電源。
○
4
輕型井點施工程序 清理施工現場→放基坑開挖輪廓線→開挖井點溝→安裝輕型井點→降水8天基坑開挖→基坑開挖至標高→墊層結構施工→地下室結構施工→防水層施工→回填土→輕型井點停止抽水→拆除退出施
工現場。
3.1.4、輕型井點施工要求
1、做好施工前的準備工作,保證進場設備完好,清理濾管部分,做好組裝。
2、測量放線,按設計圖對井點定位。
3、支管安裝:采用高壓水槍沖孔,至井點支管設計安裝深度,沖孔孔徑不小于200mm,安裝支管。然后向支管四周填中粗砂,沖填至支管上端向下1米處,上端用粘土填滿搗實。
4、支管安裝完一組后,排主管,主管與支管之間用小膠管連接,連接處用鐵絲捆牢,防止漏氣,影響降水質量。
5、每組井點單獨設小配電箱,當一組井點安裝完成后,送電試運行,發現問題及時處理。
6、抽水正常后,定時觀測水位情況,控制水位下降速度。 二、基坑施工期間水位觀測和變形監測 2.1、地下水位觀測
1、降水開始運行后,用水表對降水出水量進行監測。 2、用電表水位計對觀測井進行觀測,開始抽水時,每4~8小時觀測一次,三天后或降水達到預定標高前,每日觀測1~2次,地下水位達到預定標高后,每周觀測一次。遇到特殊情況,加密觀測。
2.2、降水引起的地面環境預測及評估
在基坑沿線布置管井降水,起到疏干基坑范圍內土方的作用,為基礎施工創造有利環境,但
在
井點降水的作用下,隨著地下水位的下
